Шахта городского коллектора — это вертикальный ствол глубиной от 10 до 80 метров, который соединяет поверхность с подземной сетью водоотведения. Внутри — бетонные стены, металлические лестничные марши, ограждения площадок и люк наверху. Стены разрушает химия стоков, а металл в этой же среде разрушается ещё быстрее бетона — и именно от его состояния часто зависит, может ли бригада вообще безопасно спуститься в шахту для ремонта.
Лестничный марш и ограждение, демонтированные из шахты коллектора — металл проработал в агрессивной среде более 15 лет.
Как строили коллекторы Петербурга: краткая история
Современной городской канализации в Петербурге долго не было. Во второй половине XIX века город рассмотрел около 60 проектов, в том числе проект инженера Линдлея 1876–1898 годов, но ни один так и не был принят; закон о канализации появился только в 1911 году, а первую крупную систему — Василеостровскую — начали строить уже в 1920-е по проекту Рейнеке (история петербургской канализации).
Основу нынешней системы заложила Генеральная схема канализации Ленинграда 1940 года: решили строить закрытым тоннельным способом на большой глубине. Во время блокады уличные сети промерзали, десятки километров вышли из строя, и после войны канализацию центра фактически создавали заново — до конца 1960-х годов (хроника «Петербург 300»). В 1947 году для этой работы создали трест «Подземканалстрой»; первые тоннели шли на глубине 10–18 м вдоль Фонтанки, Мойки, канала Грибоедова и Обводного канала. Из-за плывунов проходку вели щитом диаметром чуть больше 2 м под сжатым воздухом, кольца обделки собирали вручную, а коллекторы строили в одну нитку, без дублёров («Санкт-Петербургские ведомости»).
| Период | Что происходило |
|---|---|
| 1940 | Генеральная схема канализации Ленинграда: курс на глубокие тоннельные коллекторы (хроника) |
| 1947 — конец 1960-х | Трест «Подземканалстрой», перехватывающие коллекторы вдоль рек и каналов центра на глубине 10–18 м («СПб ведомости») |
| До 1970-х | Глубина заложения 8–20 м; позже из-за геологии — до 80 м (Энциклопедия Санкт-Петербурга) |
| 1978 | Центральная станция аэрации и Район эксплуатации тоннельных коллекторов Водоканала — первая такая служба в СССР (хроника, энциклопедия) |
| 1987–2013 | Главный коллектор севера: 2 тоннеля по 12,2 км на глубине 40–90 м, 64 шахты диаметром 6–9 м и глубиной 10–80 м («Коммерсантъ») |
| Сегодня | Около 280 км тоннельных коллекторов диаметром 1,2–4,9 м на глубине до 90 м («СПб ведомости») |
К концу 1970-х в городе было 183 км действующих тоннельных коллекторов и ещё 35 км строилось; щиты имели диаметр 1,88–5,6 м, внутренний диаметр тоннелей — 1,2–4,7 м, глубина — 10–60 м, уклон — около 0,001 (хроника «Петербург 300»). Обделку собирали из железобетонных тюбингов в кольца с внутренней железобетонной «рубашкой», а к концу 1990-х на тоннельных коллекторах насчитывалось 446 шахт, 401 буровая скважина и 119 колодцев (Энциклопедия Санкт-Петербурга). В схеме водоотведения города 2015 года указано уже более 1000 шахт и буровых скважин на 264,4 км коллекторов (схема водоснабжения и водоотведения Санкт-Петербурга).
Зачем нужны шахты и как они используются
Шахта рождается как строительная выработка: через шахтный ствол монтируют и демонтируют проходческий щит, выдают на поверхность грунт, опускают тюбинги и материалы. Отраслевой стандарт так и определяет шахтный ствол — «вертикальная выработка для обслуживания закрытой проходки коллектора или тоннеля»; в водонасыщенных грунтах её сооружают с замораживанием, водопонижением или закреплением грунта (стандарт на канализационные коллекторы и тоннели, «Записки Горного института»).
После запуска коллектора шахта остаётся его частью на весь срок службы. Через неё в глубокий тоннель сбрасываются стоки из уличной сети — поэтому шахты крупногабаритные, с перепадными устройствами и водобоями в основании, которые гасят энергию падающего потока. Через грузовые и людские люки, лестницы, площадки-полки и ограждения служба эксплуатации спускается к тоннелю: наружный осмотр шахт проводят не реже 2 раз в месяц, технический — не реже 2 раз в год, и перед ним шахту чистят и промывают бригадой от 4 до 12 человек (справочник по эксплуатации тоннельных коллекторов). В шахтах же стоят щитовые затворы, которыми перераспределяют стоки между бассейнами канализования (схема водоотведения Санкт-Петербурга), и системы газоочистки, снижающие запахи из люков (пример газоочистки на шахтах ТКК).

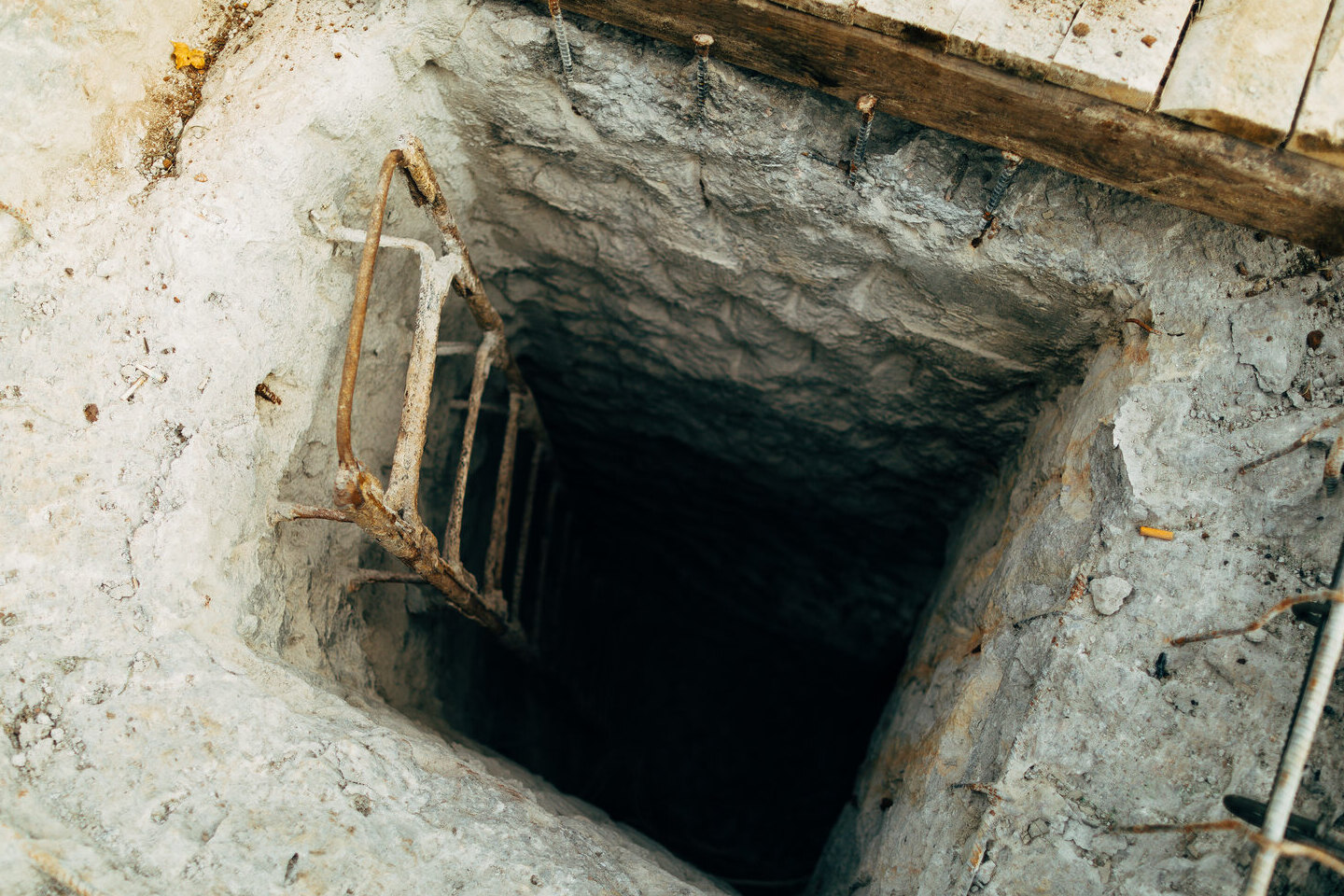

Масштаб хорошо видно на примере шахты № 458 в Петроградском районе: глубина 37 м — это примерно 12 этажей под землёй, диаметр — более 5 м, а сам коллектор к началу санации отработал 60 лет (проект санации шахты № 458). Каждое перекрытие и каждый лестничный марш в таком стволе — это металл, который всё это время находился в сырой и агрессивной атмосфере.
Почему шахтам 50–60 лет нужен ремонт
Первые коллекторы проектировались с расчётом на службу больше полувека («СПб ведомости»), и этот срок для значительной части сети уже наступил. Ещё в 2015 году городская схема водоотведения фиксировала: основная часть тоннельных коллекторов построена 30–50 лет назад без дублирования и кольцевания, около 60 км невозможно даже обследовать, а «высокий износ ТКК и невозможность проведения работ по реконструкции приводит к высокому риску техногенных катастроф» (схема водоснабжения и водоотведения Санкт-Петербурга).
- Сероводород и серная кислота. Нормативно сети рассчитаны на 80–100 лет, но при сероводородной агрессии реальный срок — 30–50 лет, в критических случаях 10–15: серобактерии в газовой зоне окисляют сероводород до серной кислоты, которая разъедает бетон и металл (исследование биогенной коррозии, 2026).
- Износ и разрушение узлов. Уже 25 лет эксплуатации ленинградских коллекторов показали износ лотков, разрушение водобоев шахтных перепадов, течи в сводах, разрушение железобетонных рубашек и коррозию ограждений (справочник по эксплуатации).
- Нет резерва. Коллектор в одну нитку нельзя остановить на ремонт без сброса стоков, поэтому город строит дублёры и кольцующие участки: по городским планам до 2025 года — 20,7 км новых и 10 км реконструированных коллекторов (Комитет по энергетике и инженерному обеспечению).
- Риск провалов. В августе 2026 года стало известно о проекте реконструкции Выборгского коллектора с шахтами № 121а, 121б и 120а; участок проходит в водонасыщенных грунтах, а во время строительства дублёра 20 октября у 1-го Муринского проспекта просел грунт и из соседнего дома эвакуировали жильцов («Фонтанка»).

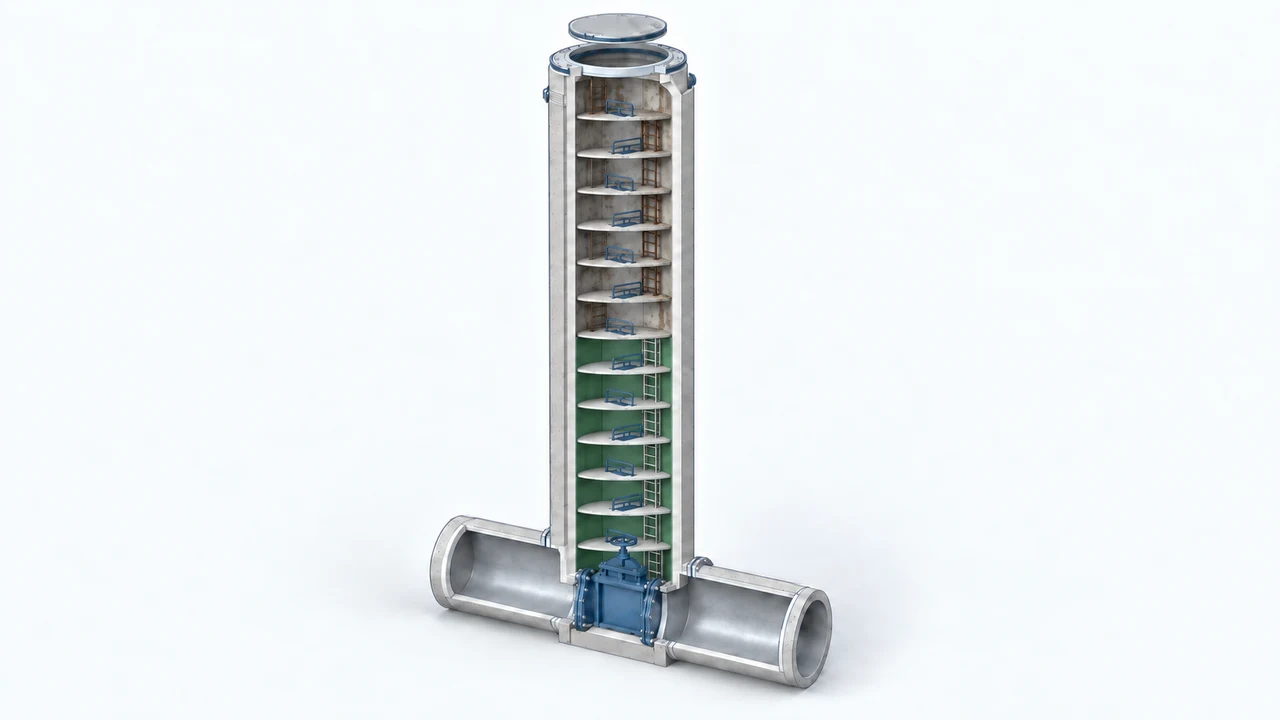

Поэтому санация шахты — это не косметика, а способ вернуть сооружению ресурс без вскрытия улицы и строительства нового ствола. Но если внутри ствола оставить старый металл, слабым местом станет уже он.
Почему шахту вообще нужно санировать
Городской коллектор работает в постоянном контакте с агрессивной средой: сточные воды с переменным pH, сероводород, который во влажном воздухе шахты превращается в серную кислоту, конденсат, перепады уровня жидкости при паводках и авариях. По опубликованным инженерным оценкам, средний безаварийный срок эксплуатации коллекторов в России не превышает 15–18 лет, а в большинстве случаев причиной повреждений становится именно микробиологическая и газовая коррозия бетона в сводной части сооружения — на неё приходится до 70% аварий (данные отраслевого обзора по текущему и аварийному ремонту коллекторов). Отдельные исследования разрушения коллекторных тоннелей фиксируют скорость коррозии бетона до 5–40 мм в год в самых агрессивных зонах (обзор разрушения канализационных тоннелей и сооружений).

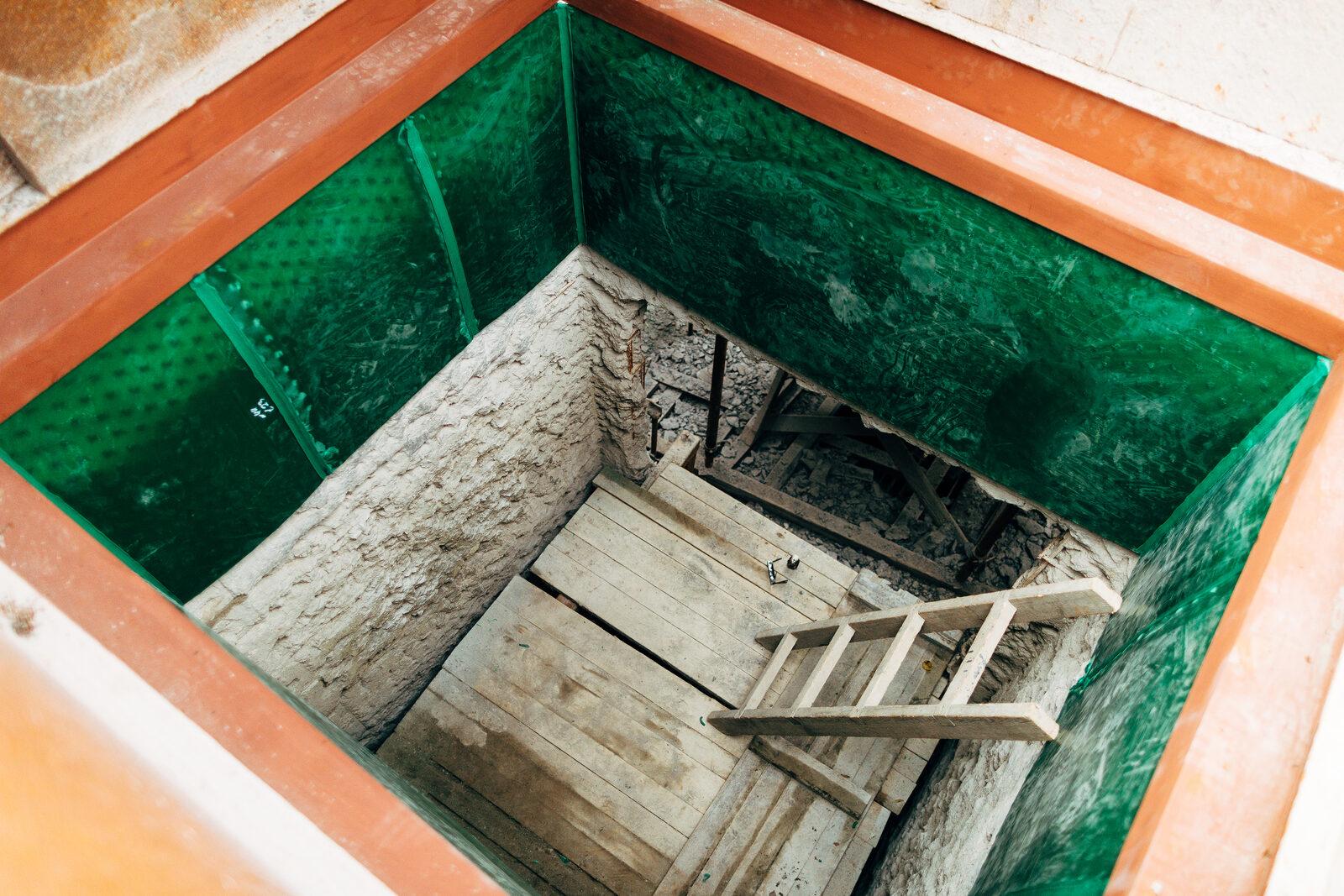

Санация — способ продлить жизнь шахты без полной замены железобетонной конструкции. Вместо демонтажа старого ствола и строительства нового внутреннюю поверхность бетона футеруют защитным полимерным слоем, который берёт на себя контакт с агрессивной средой. Наша компания использует для этого запатентованную технологию «ЭКОВЭЛЛ V-Lock»: анкерные панели толщиной 4 мм с 400 анкерами на квадратный метр надёжно сцепляются с бетоном, а швы между листами провариваются экструзионной сваркой полимерным прутком, что даёт полную герметичность конструкции (технические характеристики системы «ЭКОВЭЛЛ V-Lock»).
Что происходит с металлом внутри шахты за эти годы
Пока бетон постепенно разрушается химически, металлические лестницы, ходовые скобы и ограждения площадок в той же шахте подвергаются двойной нагрузке: коррозии от той же агрессивной среды и постоянной механической эксплуатации — по ним спускаются и поднимаются люди. Инженерная практика прямо отмечает: «наиболее интенсивному износу подвергаются металлические элементы крепления и лестничные марши», и их износ напрямую влияет на механическую прочность конструкции и безопасность эксплуатации (кейс санации трёх шахт Водоканала Санкт-Петербурга).

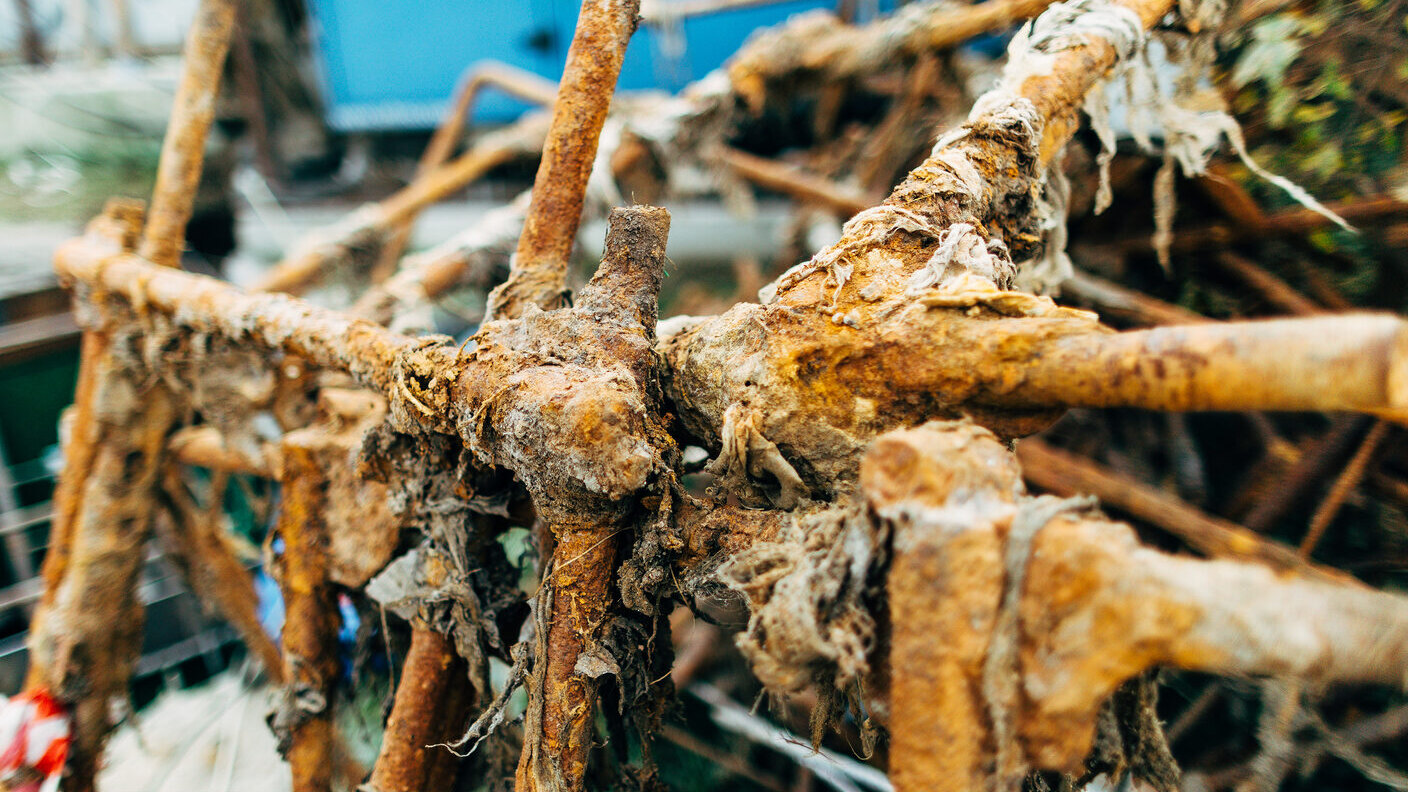

На фотографии выше — не абстрактная иллюстрация, а лестничный марш и ограждение, которые мы демонтировали из реальной шахты. Обычная углеродистая сталь без защитного покрытия в такой среде корродирует со скоростью, которую инженерные расчёты по ГОСТ оценивают от 0,1 до нескольких мм в год в зависимости от влажности, кислотности и наличия хлоридов (методика расчёта скорости коррозии по ГОСТ). При сечении ступени или стойки ограждения в несколько миллиметров даже 0,3–0,5 мм в год означает полную потерю несущей способности задолго до отметки в 16 лет — именно такой возраст был у металла на фото. Часто разрушение выглядит хуже, чем оно есть по массе металла: ржавчина «съедает» не сплошным слоем, а по границам сварных швов и в местах контакта с влагой, из-за чего элемент теряет прочность локально и неожиданно — лестница может выглядеть целой, но не держать нагрузку в одной конкретной точке.
Почему лестницу и ограждения не просто чистят от ржавчины
Регламент санации прямо описывает: на этапе подготовки внутренних поверхностей ЖБК выполняется демонтаж лестниц, а после завершения футеровки устанавливаются новые лестницы для доступа, примыкания которых провариваются со стенкой шахты для герметичности (этапы работ по футеровке существующих железобетонных конструкций). Причина простая: очистить металл, потерявший от коррозии значительную часть сечения, и покрыть его антикоррозийным составом — это временная мера на несколько лет. Она не восстанавливает несущую способность и не даёт гарантии на десятилетия, на которые рассчитана сама футеровка ствола. Поэтому по факту старый металл демонтируется, а на его место монтируется новый комплект — лестничные марши, ограждения площадок и люк, — рассчитанный на тот же срок службы, что и обновлённая шахта.
Здесь в проект санации включается наш металлоцех. Мы изготавливаем лестничные марши, ограждения площадок и люки для замены демонтированных элементов — из нержавеющей стали, а не из обычного металлопроката. Разница принципиальная: обычная сталь в этой среде снова начнёт корродировать с той же скоростью, что и снятый металл, и через 10–15 лет шахту снова придётся вскрывать для замены лестницы, хотя футеровка ствола простоит ещё десятилетия. Нержавеющая сталь (в зависимости от состава стоков — AISI 304 или более стойкая к хлоридам и сероводороду AISI 316 с добавлением молибдена) образует на поверхности защитную оксидную плёнку, которая восстанавливается сама при повреждении — эффект пассивации, который у обычной стали отсутствует полностью (характеристики и применение стали AISI 316). В результате срок службы металлических элементов шахты становится сопоставим со сроком службы самой футеровки, а не отстаёт от него в разы.
Как выглядит наша часть работы

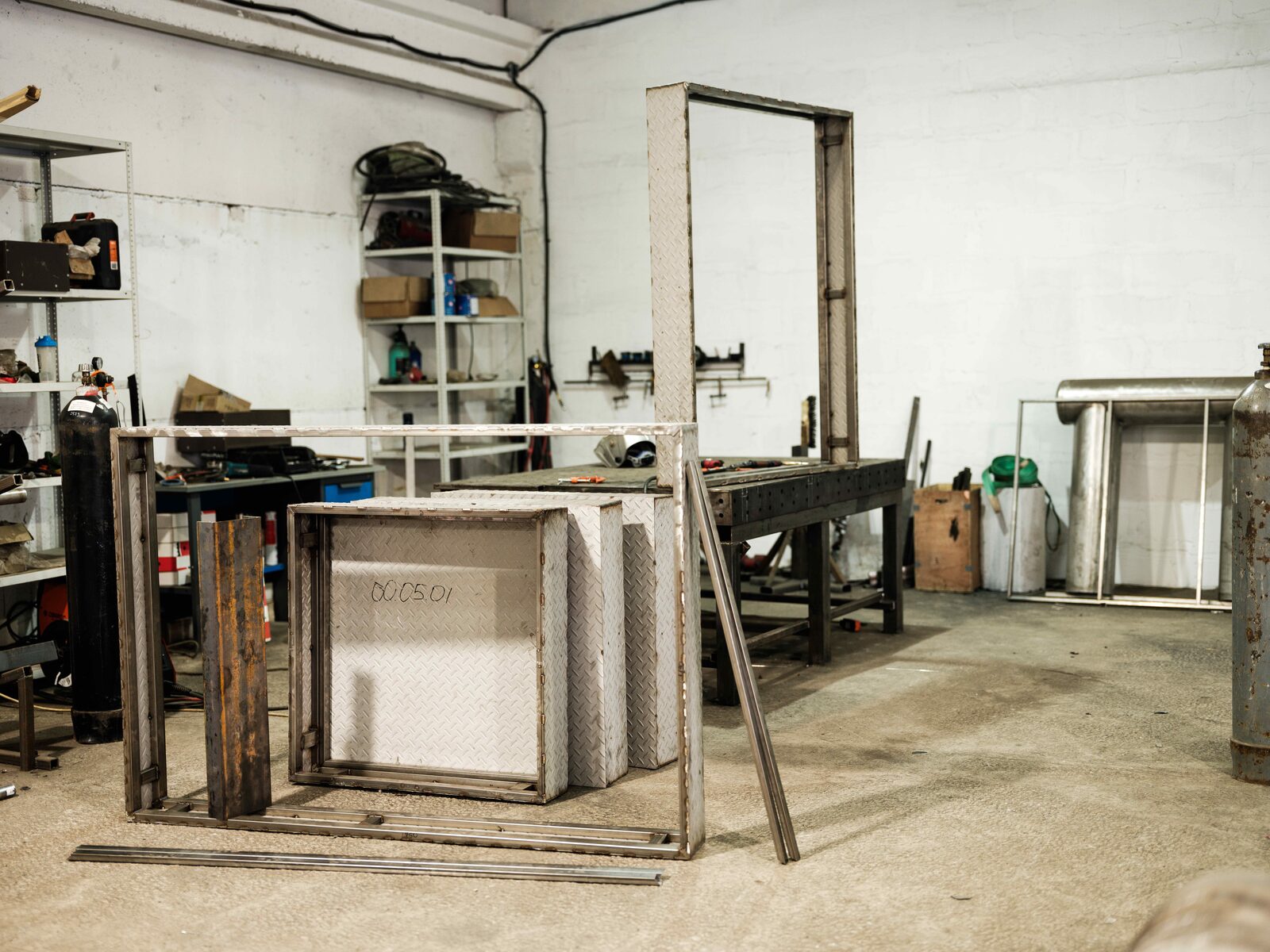

По каждой шахте перед изготовлением мы работаем с фактическими размерами объекта: диаметр ствола, отметки площадок, шаг лестничных маршей, класс нагрузки люка по ГОСТ 3634. На производстве в Петергофе мы варим лестничные марши и рамы люков из листового и профильного металла, размечаем и вырезаем заготовки под конкретную геометрию шахты — единого типового размера здесь почти не бывает, каждая шахта проектировалась под своё место и год постройки.
После изготовления готовые элементы доставляются на объект и монтируются уже на этапе, когда футеровка ствола завершена. Лестницу заводят в шахту, крепят дюбелями и скобами к стенке, примыкания провариваются для полной герметичности — это финальный этап всего цикла санации.
Выездная бригада на объекте: параллельно с санацией ствола готовится площадка для монтажа новых металлоконструкций.
Масштаб задачи на реальных объектах
Показательный пример — санация трёх шахт городского коллектора Санкт-Петербурга, которую выполняли по приглашению ГУП «Водоканал Санкт-Петербурга»: шахта № 458 в Геслеровском саду, шахта № 474а на Троицкой площади и шахта № 353 на Среднем проспекте В.О. Только по шахте № 474а — диаметр 15 метров, глубина 48 метров (сопоставимо с 12-этажным домом), площадь санации 913 м² — работы заняли год, а бригада работала в условиях действующего коллектора с регулярными аварийными затоплениями, когда объём сброса стоков достигал 43 000 м³ (подробности проекта санации трёх шахт Водоканала). Суммарная площадь гидроизоляции по трём шахтам превысила 4400 м², а весь цикл занял два года.
В таких условиях демонтированную лестницу или ограждение нельзя просто повторно установить — это заняло бы недели ожидания подходящего металла нужной геометрии. Заранее подготовленный комплект металлоконструкций под точные размеры конкретной шахты позволяет смонтировать финальный узел за один выезд, сразу после завершения футеровки ствола.
Изготавливаем лестницы, ограждения и люки для шахт и колодцев
Работаем в связке с бригадами санации: изготавливаем комплект металлоконструкций под точные размеры объекта из нержавеющей стали.
Оставить заявку
